Tilstandsrapport Villa Maria 050214

For tiden er jeg ansvarlig for ombyggingen av det tidligere gamlehjemmet ved Mariakirken på Stabekk. Bygget skal bli et kombinert meighetssentrum og presteboliger. Bloggen er kanskje et egnet sted for å komme med oppdateringer en gang imellom. Alle foto tatt med telefonen Nexus 5.

Villa Marias inngansparti
Villa Marias inngansparti

Ombyggingen begynte allerede i desember etter at vi hadde fått ingangsettelsesavtalen fra kommunen. Hovedentrepenør er firmaet Realbygg as, mens vi har sideentrepenører for strøm, ventilasjon og rør.

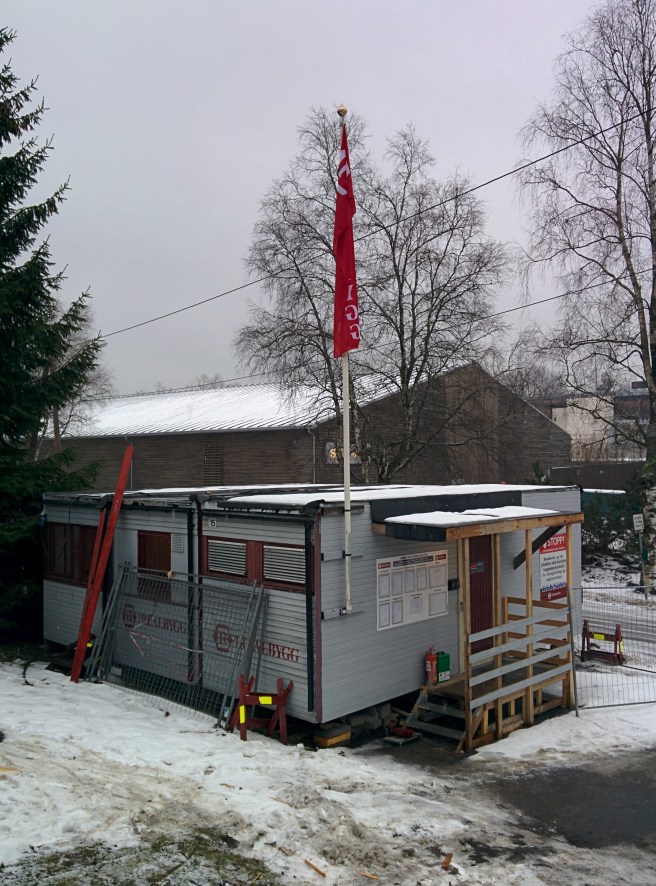

Byggeledelsens brakker
Byggeledelsens brakker

Da det viste seg at det var asbest i de gamle veggene inne, måtte de tas ut på forskriftsmessig måte. Det tok en måneds tid, avsluttet for rundt to uker siden. I kjelleren var det ingen asbest og der ble masse tatt ut for ventilasjonskanaler som kommer til å bli lagt under gulvnivå.

Arbeiderne gjør seg klare for en ny runde med asbestfjerning. Luftslusen i bakgrunnen.
Arbeiderne gjør seg klare for en ny runde med asbestfjerning. Luftslusen i bakgrunnen.

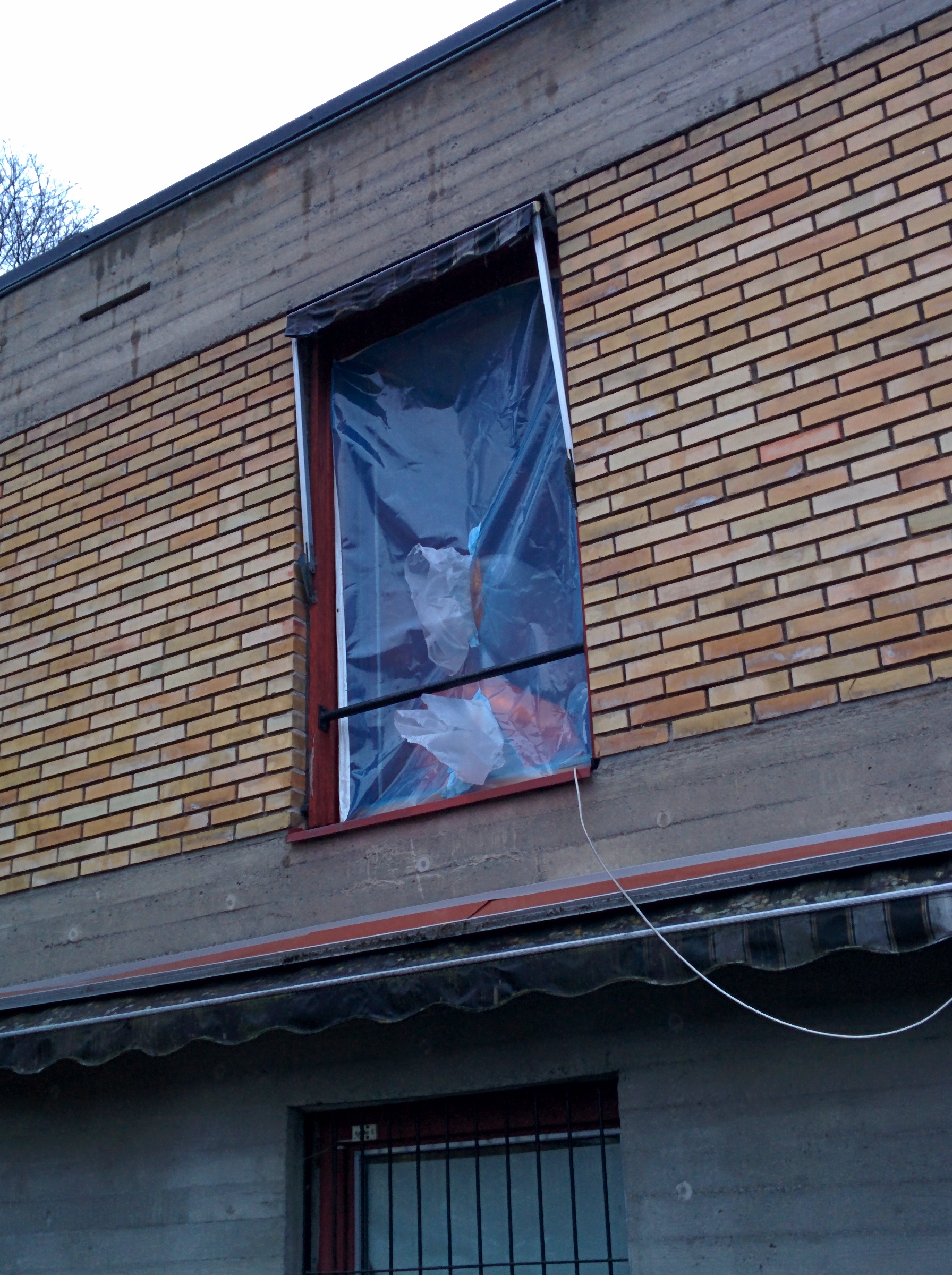

Alt tettes for å skape et undertrykk for å hindre støv i å slippe ut.
Alt tettes for å skape et undertrykk for å hindre støv i å slippe ut.

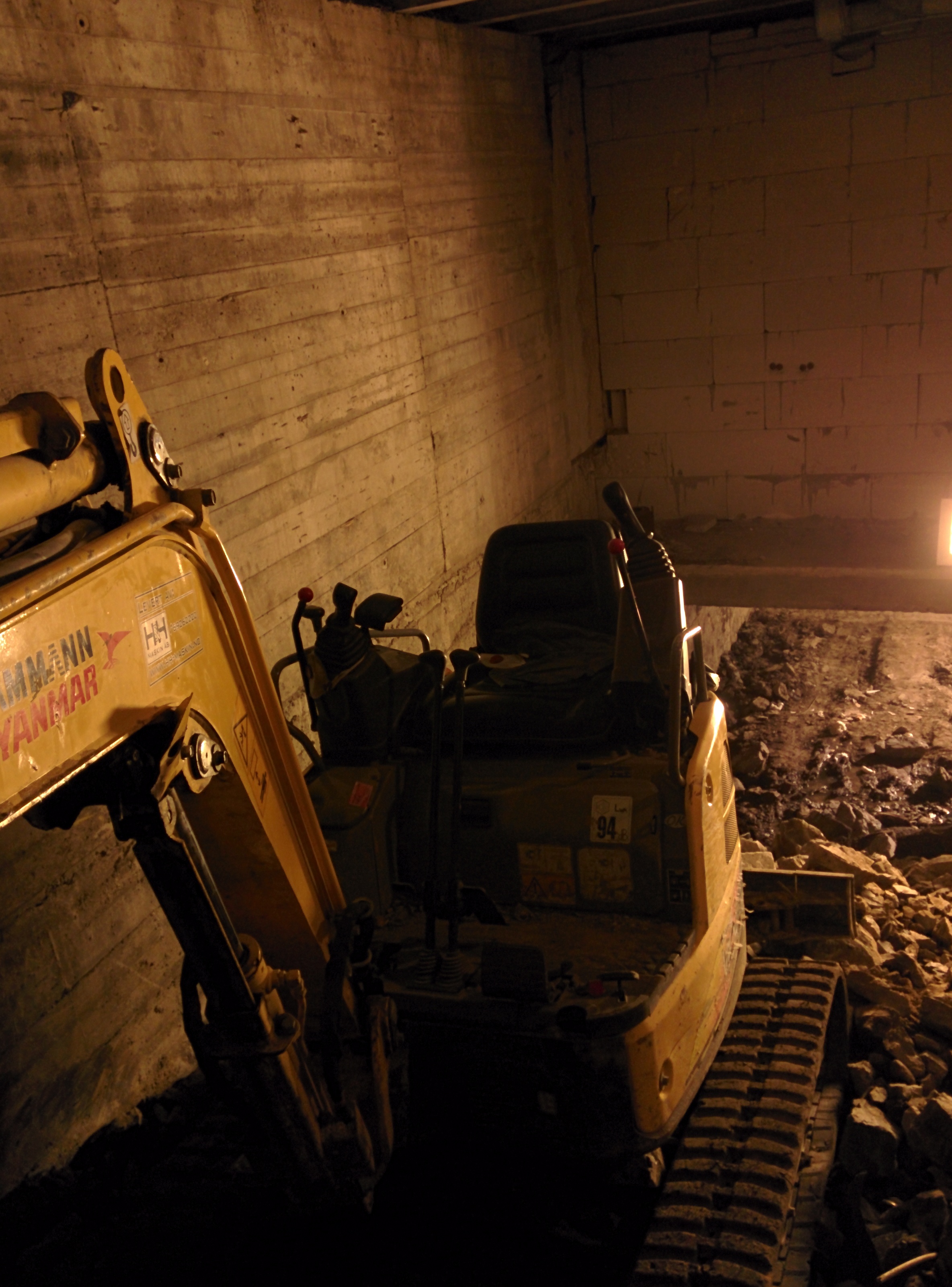

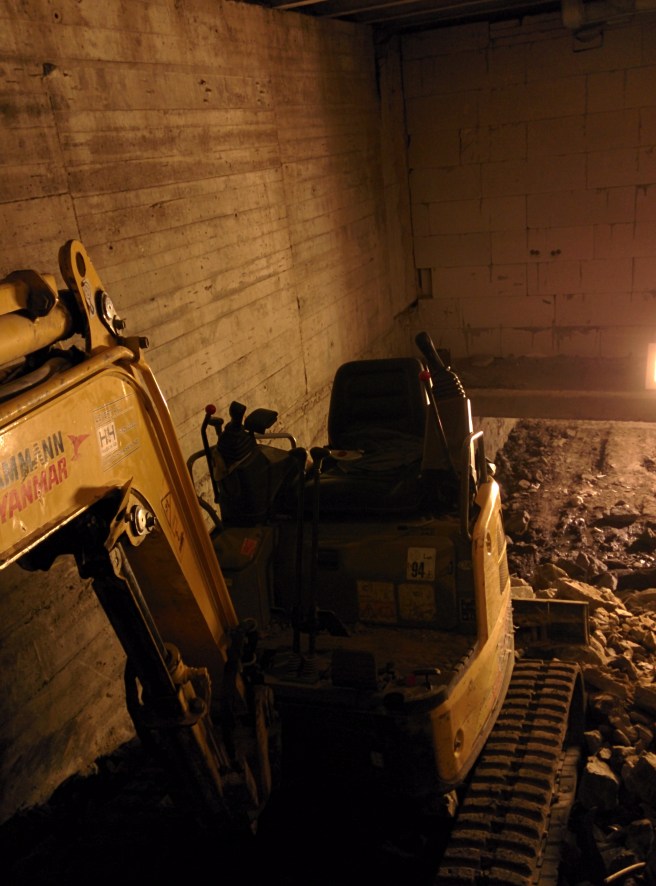

Gravemaskin under gulvet.
Gravemaskin under gulvet.

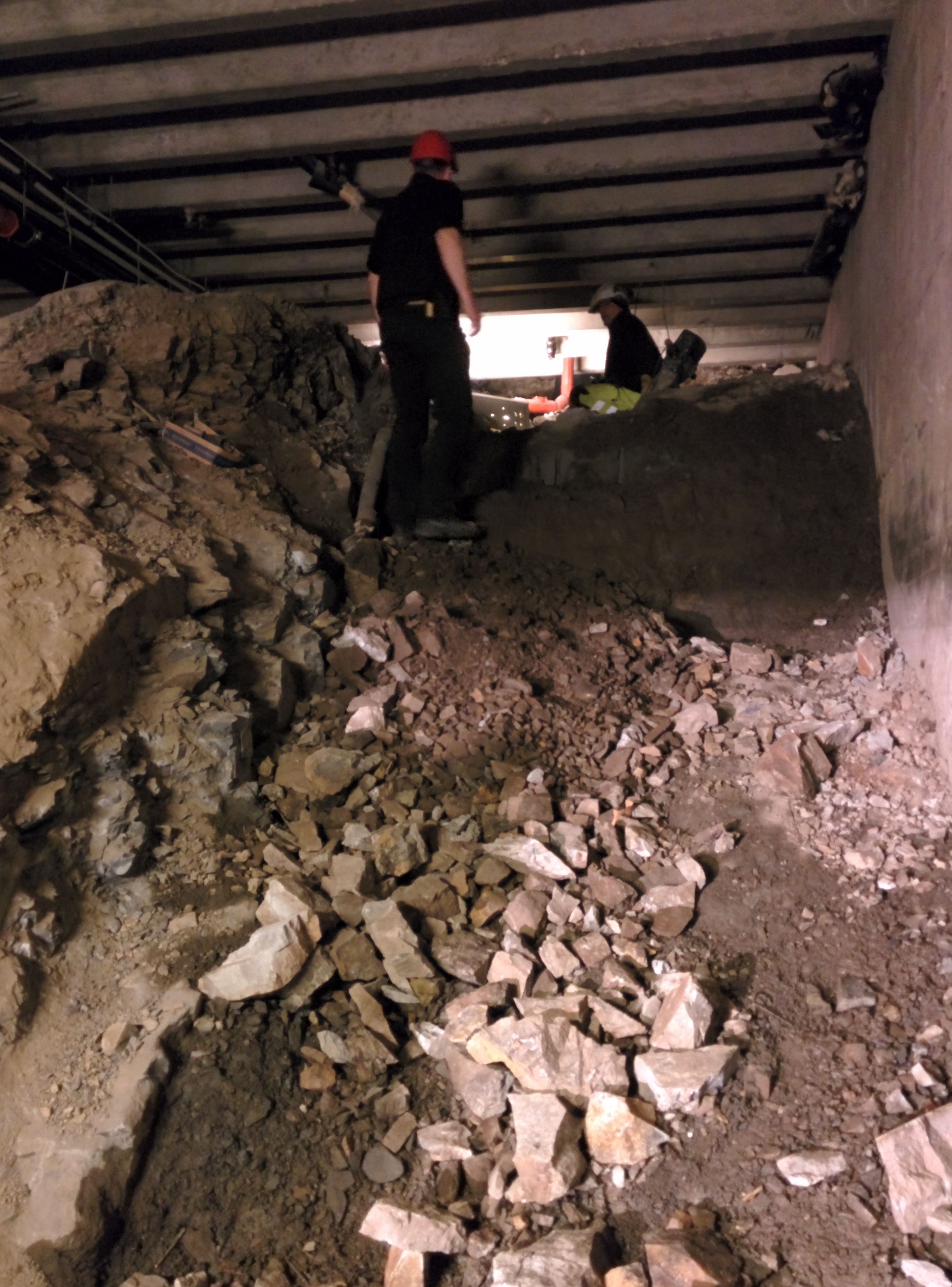

Mye masse under bygget.
Mye masse under bygget.

Forrige uke kun derfor gulvene i de tre etasjene flytsparkles for å få et godt underlag.

Flytsparkel ankommer.
Flytsparkel ankommer.
Blikk inn i tidligere spisesal og kjøkken med nytt gulv.
Blikk inn i tidligere spisesal og kjøkken med nytt gulv.

I mellomtiden jobbes det på mange områder og jeg går innom nokså regelmessig for å få med meg det som skjer.

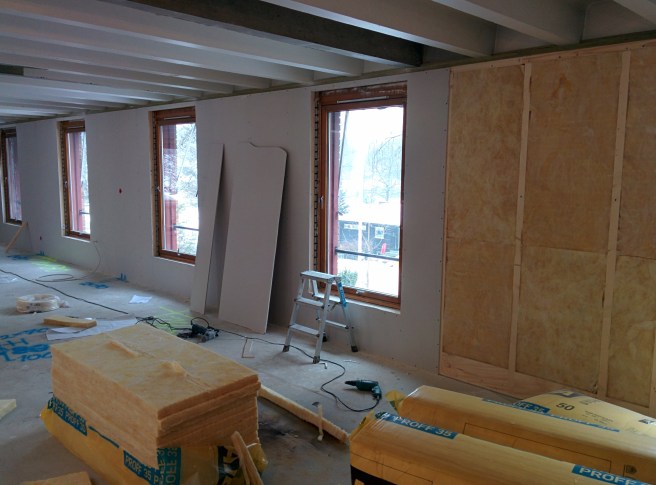

Veggene kles på nytt på innsiden.
Veggene kles på nytt på innsiden.

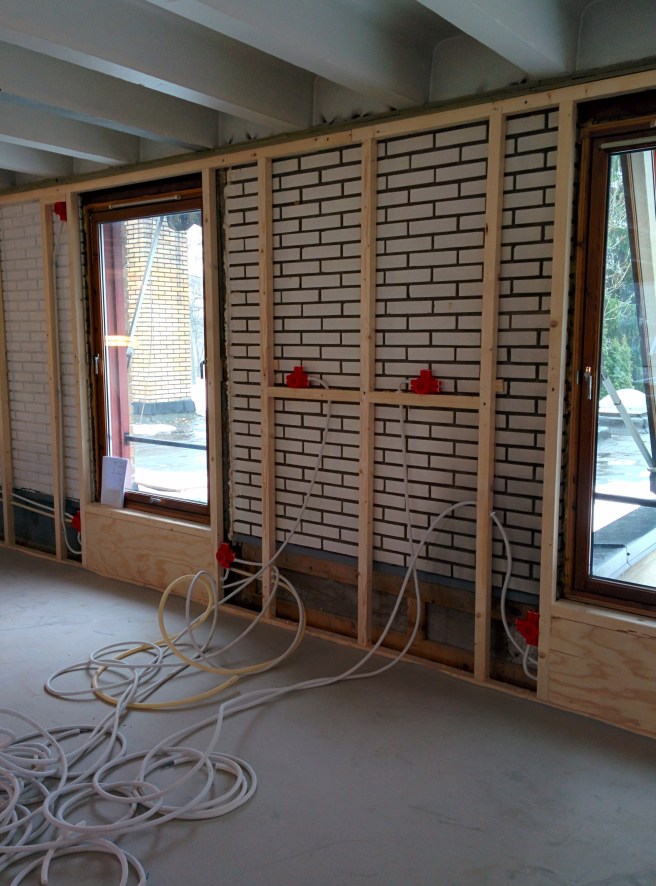

Det forberedes for ny strømtilførsel.
Det forberedes for ny strømtilførsel.

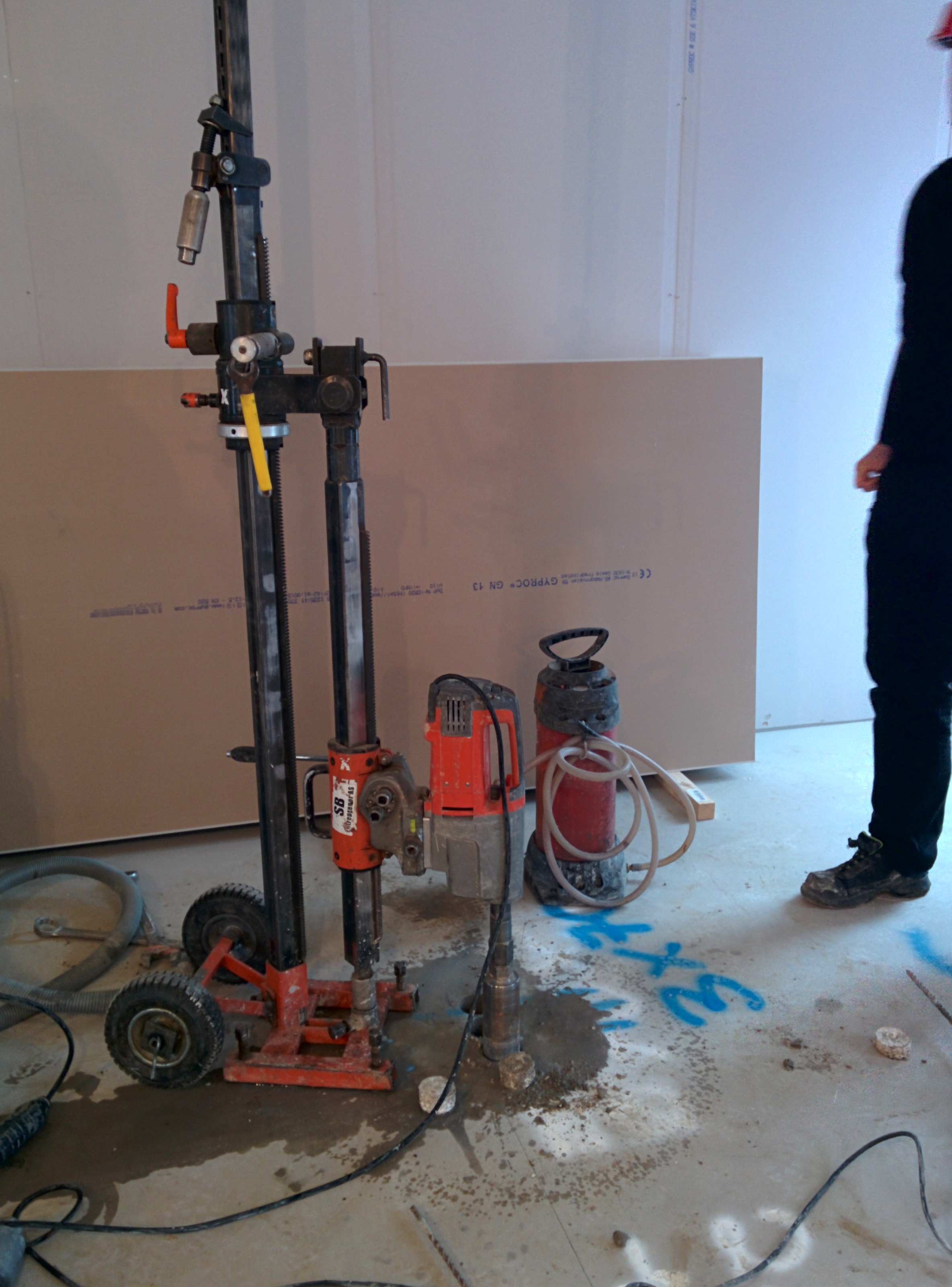

Kjerneboring mellom etasjene.
Kjerneboring mellom etasjene.
Nye rørgater under bygget.
Nye rørgater under bygget.

2 kommentarer om “Tilstandsrapport Villa Maria 050214

  1. Det har vist seg at Villa Maria trengte en meget grundigere renovering enn tenkt da arbeidet begynte for en tre år siden. Men nå skal menigheten få et menighetssenter og prestebolig som skal fungere godt i mange år fremover. Lykke til med alt arbeidet som gjenstår.

  2. Takk for det … det er nok fornuftig å løfte så meget som mulig av bygget opp på 2014-standard, det vil gi det en bedre levetid på sikt. En god del krav er skjerpet siden det ble bygget i 1960, så det er godt å få det i samsvar med dagens krav … så får vi se om det blir en ny ombygning om 50 år … 🙂

Legg igjen en kommentar

Please log in using one of these methods to post your comment:

WordPress.com-logo

Du kommenterer med bruk av din WordPress.com konto. Logg ut /  Endre )

Twitter-bilde

Du kommenterer med bruk av din Twitter konto. Logg ut /  Endre )

Facebookbilde

Du kommenterer med bruk av din Facebook konto. Logg ut /  Endre )

Kobler til %s
